安吉長龍山抽水蓄能電站上水庫主副壩面板混凝土澆筑完成

作者:中國儲能網新聞中心 來源:中國電建集團 發布時間:2020-11-18 瀏覽:次

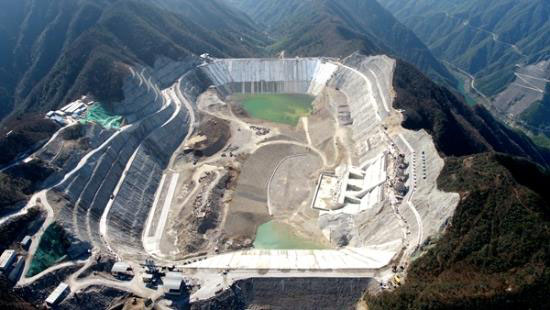

中國儲能網訊:11月15日,水電十二局承建的浙江安吉長龍山抽水蓄能電站上水庫主副壩面板混凝土澆筑完成,該工程又一個重要階段性節點目標順利實現,為按期實現上水庫下閘蓄水、引水隧洞充水目標奠定堅實的基礎。

長龍山抽水蓄能電站位居國內已建、在建抽水蓄能電站前三位,緊鄰已建天荒坪抽水蓄能電站,裝機規模2100兆瓦。該電站額定水頭高達710米,位居世界第二、中國第一。435米的超長引水長斜井國內第一,設計和施工難度均具有挑戰性。上水庫主副壩均為鋼筋混凝土面板堆石壩,分兩期澆筑;主壩面板垂直高度96.7米,最大斜長166米,分33序塊;副壩垂直高度72.7米,最大斜長125米,分25序塊。

上水庫主副壩面板混凝土施工作為年度保蓄水、保發電的重中之重,施工局緊盯年度目標,倒排工期計劃,克服疫情及庫區雨霧天氣多、原材料供應等影響,整合各類施工資源,主副壩啟動2座拌和站、5套滑模平臺同時投入施工,千方百計加快施工進度,跑出混凝土澆筑“加速度”。澆筑過程中,施工局采用半封閉式滑模溜槽入倉、人工振搗,并在混凝土拌和系統加裝溫控措施、倉內埋設溫控檢測設備等,做好二次抹面和灑水養護,確保面板澆筑質量。

該工程自2017年2月開工建設以來,長龍山施工局克服各種困難,主動作為、勇于擔當,先后攻克了國內最長引水斜井貫通、壩體開挖填筑等一個個重要節點目標。當前,長龍山上水庫施工現場依舊如火如荼、熱火朝天,施工局夜以繼日搶進度、抓質量、保安全,向全面完成2020年年度目標發起最后的沖刺。

分享到:

關鍵字:長龍山抽水蓄能電站

中國儲能網版權說明:

1、凡注明來源為“中國儲能網:xxx(署名)”,除與中國儲能網簽署內容授權協議的網站外,未經本網授權,任何單位及個人不得轉載、摘編或以其它方式使用上述作品。

2、凡本網注明“來源:xxx(非中國儲能網)”的作品,均轉載與其他媒體,目的在于傳播更多信息,但并不代表中國儲能網贊同其觀點、立場或證實其描述。其他媒體如需轉載,請與稿件來源方聯系,如產生任何版權問題與本網無關。

3、如因作品內容、版權以及引用的圖片(或配圖)內容僅供參考,如有涉及版權問題,可聯系我們直接刪除處理。請在30日內進行。

4、有關作品版權事宜請聯系:13661266197、 郵箱:ly83518@126.com
