青海儲能開發指引:電化學和物理儲能技術平分秋色

作者:中國儲能網新聞中心 來源:儲能與電力市場 發布時間:2022-10-14 瀏覽:次

中國儲能網訊:日前《2022年青海省新能源開發建設方案》印發,共包括國家第二批大型風電光伏基地項目、“揭榜掛帥”新型儲能示范項目配套新能源項目、增量混改和普通市場化并網新能源項目等四大類,共33個項目。

電化學儲能1.05GW/3.16GWh

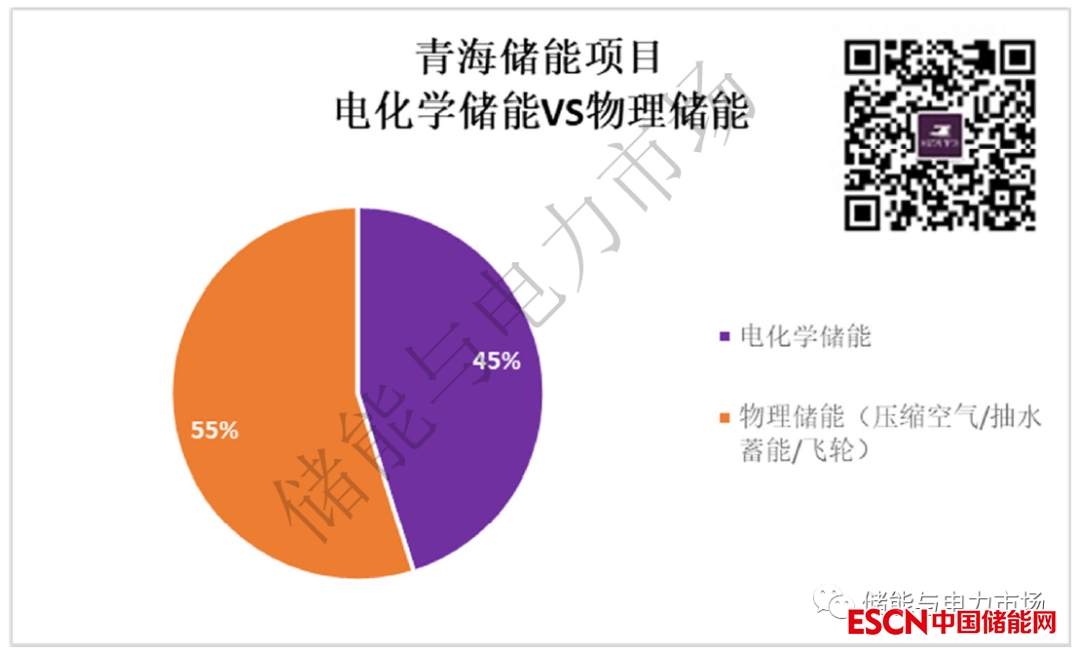

所有項目合計配置電儲能容量達1.91GW/7GWh,其中包括了電化學儲能1.05GW/3.16GWh,以及包括壓縮空氣、抽水蓄能、飛輪等在內的物理儲能技術共0.86GW/3.84GWh(本文僅討論電儲能,不包括儲熱和儲氫規模)。

國電投領銜電化學儲能項目開發

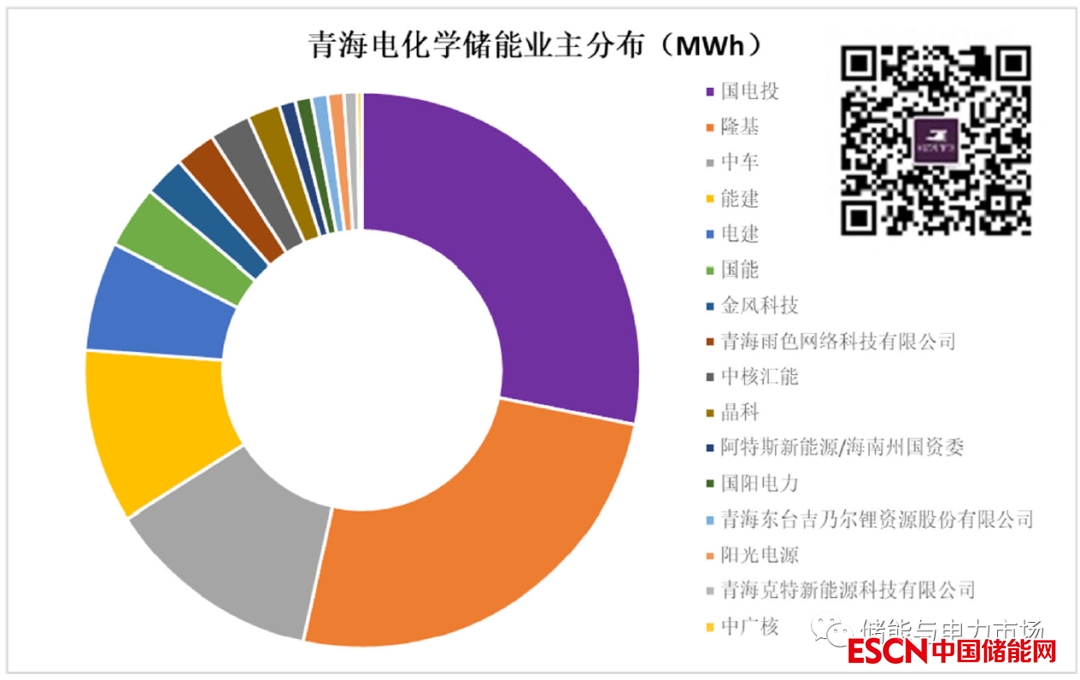

電化學儲能需求容量中,國電投集團需配置的儲能容量最大,為245MW/890MWh。另外,隆基、中車分別規劃800MWh、400MWh位居第二、第三。

值得注意的是,能建規劃了320MWh、電建規劃了200MWh,規劃量也居于青海前列。根據儲能與電力市場的觀察,目前電力建設集團已經逐漸深入到儲能項目的開發中。在部分區域甚至成了領頭開發商,例如廣西規劃的儲能項目中,中能建以超過1.3GW位居榜首(參考文章:廣西儲能市場開發指引:儲備規模超10GWh,中能建領銜,首批12個示范項目發布)

青海項目詳情

國家第二批大型風電光伏基地項目

開工建設項目7個、新能源規模700萬千瓦。建設年限為2022年至2024年,2022年全面開工,2024年底前建成。

共有6個項目配置儲能,合計配置容量0.9GW/3.2GWh。

“揭榜掛帥”新型儲能示范項目配套新能源項目

開工建設“揭榜掛帥”新型儲能示范項目配套新能源項目10個、合計新能源427萬千瓦。項目建設年限為2022年至2023年,2022年全面開工、2023年底前實現全容量并網。

共有6個項目配置電儲能并且絕大多數采用壓縮空氣技術,合計配置容量0.56GW/2.64GWh。

增量混改新能源項目

開工建設項目4個、合計40萬千瓦,項目建設年限為2022年至2025年,2022年全面開工、2025年底前實現全容量并網。

4個項目均配置電化學儲能,儲能配置容量合計60MW/120MWh。

普通市場化并網項目

開工建設項目12個、新能源188.8萬千瓦,項目建設年限為2022年至2023年,2022年全面開工、2023年底前建成。35千伏以內消納的分散式風電項目可不配置儲能設施,其余新能源項目需配置15%、2小時儲能設施。

共有9個項目配置了電儲能,并且全部為電化學儲能路線,儲能配置容量合計261.9MW/523.8MWh。

分享到:

關鍵字:儲能項目

中國儲能網版權說明:

1、凡注明來源為“中國儲能網:xxx(署名)”,除與中國儲能網簽署內容授權協議的網站外,未經本網授權,任何單位及個人不得轉載、摘編或以其它方式使用上述作品。

2、凡本網注明“來源:xxx(非中國儲能網)”的作品,均轉載與其他媒體,目的在于傳播更多信息,但并不代表中國儲能網贊同其觀點、立場或證實其描述。其他媒體如需轉載,請與稿件來源方聯系,如產生任何版權問題與本網無關。

3、如因作品內容、版權以及引用的圖片(或配圖)內容僅供參考,如有涉及版權問題,可聯系我們直接刪除處理。請在30日內進行。

4、有關作品版權事宜請聯系:13661266197、 郵箱:ly83518@126.com
