中國儲能網訊:NHOA Energy公司已經獲得Engie公司合同,計劃為該公司在比利時布魯塞爾附近的Drogenbos發電站部署的80MW/320MWh電池儲能系統提供調試和長期服務。

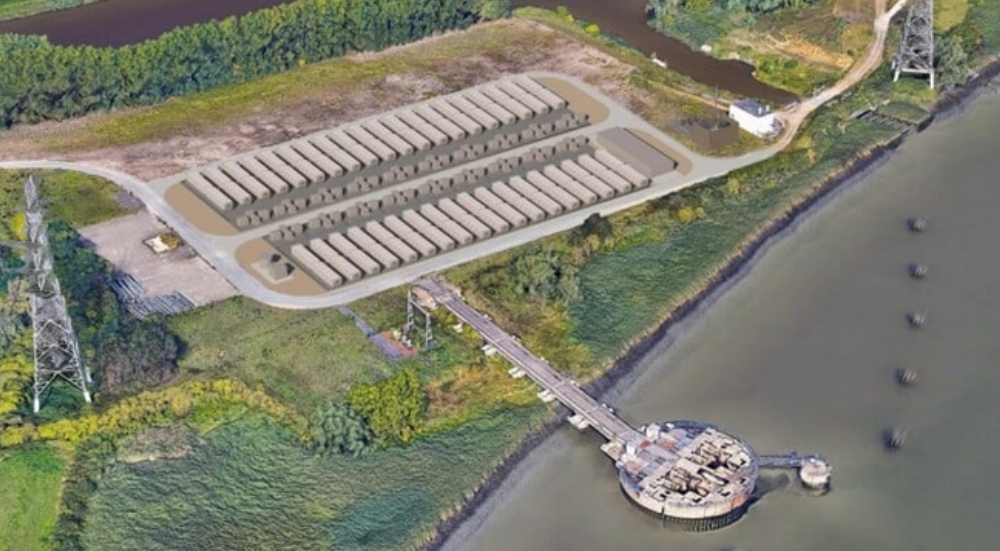

Engie公司計劃在比利時部署的Kallo電池儲能系統渲染圖
該項目是Engie公司在比利時投資組合中第三個大型電池儲能系統,加強了這兩家公司在比荷盧市場的戰略合作伙伴關系。
Drogenbos電池儲能項目將采用NHOA Energy公司的88個NHEXUS集裝箱式電池儲能系統構建,并運用了該公司的專有儲能技術。
該項目計劃于2026年3月開工建設,建成后將提高電網穩定性,并促進可再生能源在比利時電力網絡中的整合。
Drogenbos電池儲能項目于2025年10月通過比利時第五次容量補償機制(CRM)拍賣獲得了一份為期15年的容量合同。將于2027年11月開通運營。
容量補償機制框架由比利時政府設立,旨在確保該國在冬季用電高峰期的電力供應安全,因?yàn)楸壤麜r正在逐步淘汰傳統化石燃料設施。
該項目將加入Engie公司在比利時不斷擴大的儲能投資組合,該組合包括已投入運營的Vilvoorde電池儲能項目和正在建設中的Kallo電池儲能項目。Engie公司和陽光電源公司(Sungrow)完成了200MW/800MWh Vilvoorde電池儲能項目的第一階段建設,第二階段計劃將于2026年1月完工。
而規模為100MW/400MWh的 Kallo電池儲能項目已于今年早些時候在比利時容量機制拍賣中標后開工建設。NHOA Energy公司同樣是Kallo電池儲能項目的技術供應商,這體現了雙方在比利時多個儲能項目方面的持續協作。
Engie公司在比利時部署的這三個電池儲能項目總裝機量為380MW,總儲能容量為1.5GWh。這些項目旨在提供包括頻率調節、電壓支持和能量套利在內的關鍵電網服務,同時促進可再生能源在比利時電力系統中的更大規模應用。
Engie公司的工程子公司Tractebel公司為Drogenbos電池項目提供技術協支持,這反映了Engie公司在電池儲能項目交付上的整合策略——將內部工程專業知識與外部技術合作相結合。
NHOA Energy公司的NHEXUS集裝箱式電池儲能系統配備電池管理系統,并具有構網型功能,專為規?;瘍δ軕?yīng)用設計。比利時部署的這些儲能項目標志著該公司在區域市場的進一步拓展。
隨著比利時應對可再生能源大規模部署以及計劃逐步淘汰核電所帶來的電網穩定性挑戰,該國儲能市場經歷了快速增長。Engie公司于2023年初為這三個總計380MW的儲能項目提交了許可申請。
Drogenbos電池儲能項目選址為電網運行帶來戰略優勢,其毗鄰布魯塞爾,輸電基礎設施可連接周邊歐洲電力市場。據介紹,這一選址優勢使該項目能夠提供跨境平衡服務,并支持區域電網穩定計劃。
這些項目通過增強電網靈活性和儲能容量,為比利時的能源安全做出貢獻,同時助力該國實現脫碳目標。
合同中所包含的長期服務協議,將確保電池儲能系統在整個運行周期內持續獲得性能優化與維護支持。
