中國儲能網訊:近日,南網儲能公司南寧抽水蓄能電站3號、4號機組圓滿完成并網調試,在完成消缺和檢查后將投入考核試運行。

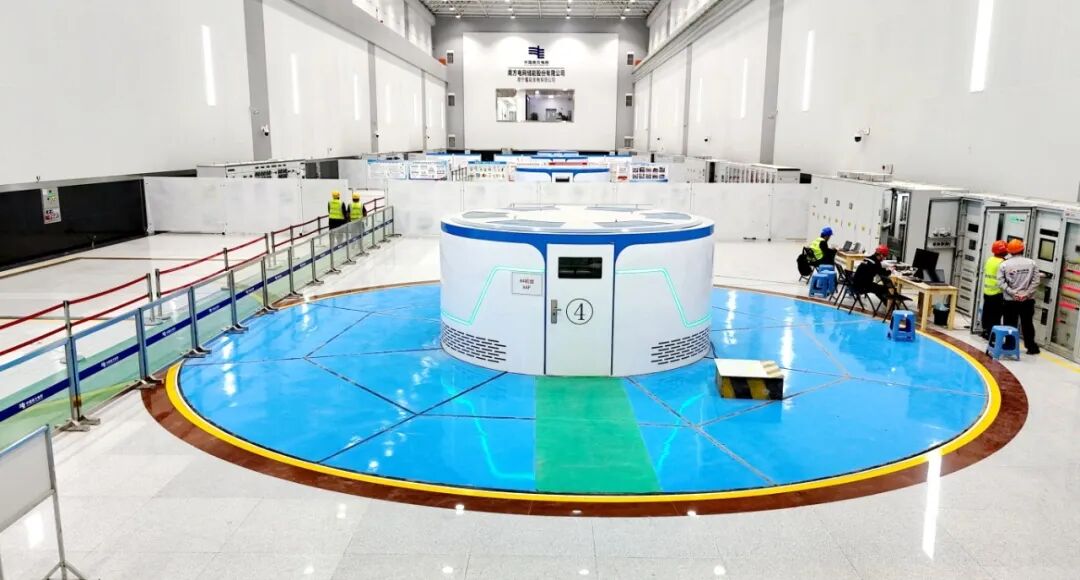

南寧抽水蓄能電站3號、4號機組的并網調試同1號、2號機組同樣也采用并行調試的方式,分別自11月29日、12月3日開展并網調試工作,分別在12月11日、12月16日完成了并網及涉網試驗的全部工作,單機分別歷時13天完成,雙機總歷時17天完成,探索出了抽蓄電站雙機同步并網調試、四臺機同時動態調試的南網儲能公司解決方案。
為有效銜接3號、4號機組并網調試工作計劃,南寧項目利用1號、2號機組無并網試驗的間隙時間,有序開展了3號、4號機組SFC拖動、空載等非并網的動態試驗,并針對振動擺度情況開展了多次的配重工作,有效優化了機組的振動擺度指標,為機組并網調試時間的縮短奠定了堅實基礎。同時,南寧項目在總結1號、2號機組完成并網調試工作的基礎上,優化了3號、4號機組調試工作方法和工期,精確把控每一項試驗內容和時間,與調度保持緊密溝通和協作,順暢了每一項試驗步驟和轉序工作,確保了安全、高質、高效地完成南寧抽水蓄能電站4臺機組的并網調試工作。

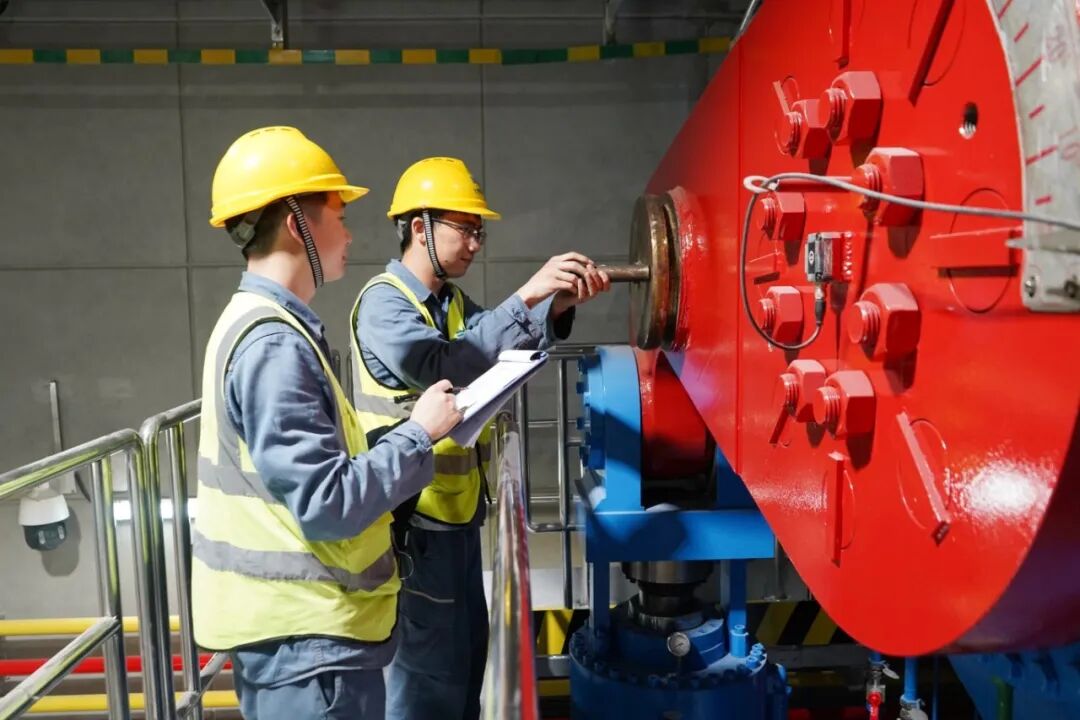

南寧抽水蓄能電站運行人員進行機組隔離操作
南寧項目將持續保持嚴謹?shù)墓ぷ髯黠L(fēng)和剛性的安全管控,安全、平穩地完成后續機組投入考核試運行前的各項工作,為完成南寧抽水蓄能電站4臺機組在2025年全部投產的目標提供堅實的保障,為南網儲能公司高質量發展增添新的動力驅動。
