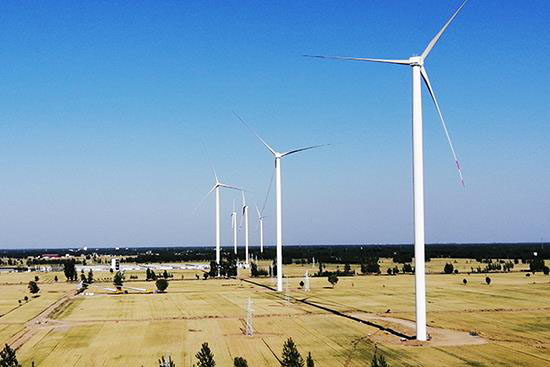

8月25日,貴州工程公司EPC承建的山東省東明縣西南50兆瓦風電場項目(三春乾德風電場)全容量并網發電。
貴州工程公司承接的山東東明風電場一期工程包括東南100兆瓦、西南50兆瓦兩個部分,其中西南風電場項目位于山東省東明縣東明集鎮,共安裝25臺2兆瓦的機組。項目永久占地18000平方,施工涉及大量的村寨、農戶、青苗賠償,加上大量臨時施工用地,項目協調工作任務繁重,加上該地區地下水豐富導致基礎施工困難,麥田冬灌持續時間長影響風機進場道路以及山東電網并網要求嚴格等因素,使項目履約面臨重重困難。面對困難和挑戰,貴州工程公司組織精干力量加強項目管理力量,積極投入人力、物力,科學制定工作計劃,促使項目朝著預定的時間表推進:2018年11月7日,21公里集電線路工程開始首個基礎施工;2019年3月1日,集電線路100基鐵塔開始第一基組立; 3月24日首臺風機吊裝成功,2019年8月15日具備并網發電條件; 8月22日220千伏升壓站倒送電一次成功;8月24日14時15分第一臺風機并網發電;8月25日11時55分實現全容量并網。
該項目建成投運后,年發電量可達1億3千多萬度,為山東省提供清潔電力的同時推動該省能源供給結構優化升級,在央企助力山東新舊動動能轉換中起到重要作用,具有良好的經濟效益和社會效益。
