華電湖北宣恩項目調查 系列后續問題待解決

作者:中國儲能網新聞中心 來源:中國新聞網 發布時間:2013-01-16 瀏覽:次

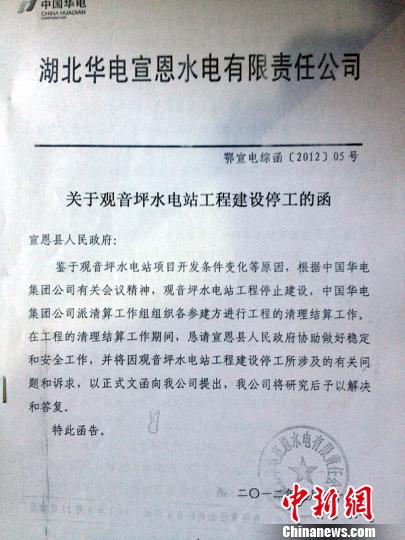

     中國儲能網訊:華電湖北宣恩公司停工文件
華電湖北宣恩項目調查系列后續問題待解決

           宣恩縣觀音坪水電站廠壩公路
    相關報道:湖北宣恩引進10億建水電項目 3年無實質性進展

  中新網武漢1月15日電,湖北宣恩縣引進計劃總投資10億元人民幣的大型水電項目,目前面臨停建,由此引發系列后續問題待解決。

  華電宣恩“人去樓空”

  2009年8月,華電集團湖北分公司與湖北宣恩縣政府簽訂協議,開發白水河流域水電項目。根據協議,項目擬裝機12.5萬千瓦,計劃總投資約10億元。

  其中,觀音坪水電站為白水河干流梯級開發二級,工程以發電為主,裝機容量2.6萬千瓦。根據協議,觀音坪力爭2009年動工建設。其工期為3年。

  2009年12月,湖北華電宣恩水電有限公司成立,負責觀音坪等項目的建設與運營管理,并簽訂了白水河流域水電工程總承包合同。

  然而,3年過去了,白水河梯級開發的首座電站觀音坪電站主體工程尚未動工,通往電站的道路等鋪助工程也未完成。“連電站的影子都看不到!”擔任項目協調的宣恩縣人大黨組成員龔光平說。據龔稱,3年來,觀音坪電站工程建設進度緩慢,用于工程建設的資金約3000余萬元,投資方實際支出近8000萬元。

  2012年7月,華電宣恩公司向政府提出工程緩建。2012年8月,宣恩公司致函宣恩縣政府:“鑒于觀音坪水電站項目開發條件變化等原因,根據中國華電集團公司有關會議精神,觀音坪水電站工程停止建設。”對此,龔光平指出,“華電宣恩公司突然停建,我們很不理解,可以說是極不負責任的決定。”

  記者近日前往位于宣恩縣珠山鎮民族路1號的湖北華電宣恩水電有限責任公司辦公地點,發現已“人去樓空”。該公司負責人丁存波稱不在當地。

  多重因素下的選擇與退出

  按正常條件,宣恩觀音坪水電站應在2009年開建,基本上在2012年應該投產。華電宣恩公司在該項目上進展為何不順利,從而導致最終退出?

  據華電集團湖北分公司總會計師于濤介紹,2009年或以前,國家鼓勵中小水電發展。當時,華電湖北公司希望以宣恩白水河流域為切入,整合恩施州水電開發。

  從全部火電到嘗試開發水電,華電湖北公司的電源結構調整嘗試顯然并不順利。于濤介紹稱,2009年核算觀音坪電站靜態投資1.6億元人民幣,動態投資1.8億元。后來,由于物價、材料、人工等價格上漲,已經造成一些工程項目不能順利推進。華電集團重新對該項目進行梳理,工程投資概算已增至2.0577億元。

  于濤表示,在這種情況下,雖然盈利水平大幅度下降,但是項目尚有可行性,也不至于還不了本、付不了息。但在此后過程中,由于合同價格、對外招投標等因素,施工單位表示會產生虧損。2012年3、4月份,華電對觀音坪項目概算進行了再次梳理,工程投資超過2.8億元,比此前預算高出70%。

  據華電經濟研究院測算,即使該項目在各種費用非常節約情況下,每年仍然要造成1700萬元的虧損,而且靜現金流是負數,更談不上還本、付息。

  此外,央企按轉方式、調結構要求,華電也在轉變觀念,從規模思維向價值思維轉變,更追求資產質量,提高國有資產保值增值能力。

  引出系列后續問題

  負責觀音坪水電站協調的宣恩縣水能資源開發辦副主任田代國介紹說,白水河流域封庫后的移民比其同等水平的村民發展落后了近10年。當初為了支持項目建設,當地政府做工作讓庫區農民搬出去,停止耕種和其他建設。而現在,華電停建后,他們又要做工作,讓搬出去的農民再搬回庫區。

  2012年11月份開始,部分移民要求政府就電站停建給說法。宣恩縣沙道溝鎮黨委副書記周國茂說,一大堆的善后問題十分尷尬,也十分棘手。

  據當地政府稱,白水河流域封庫后,整個項目涉及2000多移民、受影響的有1萬人。位于庫區的藥鋪村二組村民汪洋對記者說,封庫后,當地政府規定不許建房和房屋整修等,一家13口人擠在100來平方米的木屋里,房屋已經成危房也不敢修建。村里的年輕人到了婚嫁年齡,結婚也無法遷入戶口。

  已經搬遷的庫區村民譚輝政說,2009年,華電宣恩公司對藥鋪村400多戶村民進行了移民調查,落實了人口、土地、房屋面積等,核實登記并張榜公布,補償按三峽庫區移民標準兌現給該村村民。同時,政府讓每戶村民辦一張銀行卡以便發放移民費用,并承諾3年內補償費用將全部到位。

  譚輝政稱,他家3口人已搬至宣恩縣城暫住打工謀生,2個老人留守家中。家里沒有任何發展,現在電站不建了,移民費用也沒有了消息。譚輝政還介紹說,由于封庫,土地基本上沒有耕種也沒得到治理,藥鋪村二組三分之一的良田被每年汛期的洪水沖走,土地流失嚴重。

  截至2012年11月,華電宣恩公司已向當地一家銀行貸款4500萬元。記者調閱雙方簽訂的一份借款合同(編號為42010120108000475)發現,借款人因“二級觀音坪水電站”項目建設申請借款。該合同借款擔保方式為:“建設期采用信用方式,經營期內采用建成的本項目固定資產抵押及電費收費權質押。”

  據該銀行負責華電項目貸款的法人開戶貸款部主任黃萬游介紹,華電宣恩公司給政府等相關部門下發停建通知時,該銀行并不知情。目前,銀行也多次電話聯系華電湖北公司,他們已不接電話,到華電湖北公司也拒不接待。不過,華電湖北公司有關人士對此予以否認,認為這種說法有悖實情。

  “該補償的已到位”

  華電湖北分公司有關人士認為,觀音坪電站的移民問題已解決,真正涉及到的后續問題是后三級電站問題,以及銀行的4500萬元貸款。

  于濤介紹,觀音坪水電站涉及移民近200人,共補償682萬元,已全部到位。對于當地政府所說的涉及移民2000多人,他指出,這是后三級電站涉及問題。

  他表示,后三級電站開發只是華電宣恩公司的一個規劃,但當地政府可能動遷了部分移民。站在華電角度來說,非常感謝政府,因為他們把工作做在了前面。但他也指出,后三級電站的移民工作失去了基礎,因為項目沒有核準、環保等很多文件也沒有拿到,也未簽訂征地補償協議,且動遷移民時也并未知會華電。

  據稱,后三級電站移民2000人,涉及補償資金2到3億元。對此,于濤認為電站建設成本過高,移民補償資金占項目投資一半,這也是項目不可行的因素之一。

  田代國介紹,搬出去的移民分布在恩施州各個縣市,因工程停建,移民們大部分必須搬回來,他們的山林和土地沒有被征用,只能回到原地繼續生活。

  于濤說,華電公司曾與當地政府溝通過,要求協助處理后續問題。他認為,“后三級電站問題,確實存在農民對政府不滿意,但說不上對宣恩公司不滿意。”

  他介紹,在暫緩工程建設時,華電宣恩公司的確分兩次在銀行共提款500萬元。他解釋說,這是為了“積極做工作”。

  于濤認為,銀行與華電簽訂合同視為等同了解情況,不存在對銀行隱瞞項目進度情況。同時,銀行也應該承擔風險。

  他表示,已和該銀行省級分行相關人士進行過溝通。他建議,華電公司與銀行方面進行債務重整,“這種方式比較可行”。

  按規定辦理后續工作

  華電湖北宣恩項目將何去何從?對此,于濤稱,對項目的后續工作,宣恩公司將按照集團決策規定辦理。對項目的損失,現在還沒有確認。

  據介紹稱,據華電湖北公司初步調查,未發現宣恩公司存在貪腐問題。

  另外,在項目運作過程中,當地政府應多考慮如何扶持企業,幫助企業開展該項目的后續工作,做好移民的安撫工作。

  于濤表示,華電宣恩公司將對項目開展過程進行自查,總結經驗教訓,提高工作水平。

分享到:

關鍵字:華電 湖北 宣恩

中國儲能網版權說明:

1、凡注明來源為“中國儲能網:xxx(署名)”,除與中國儲能網簽署內容授權協議的網站外,未經本網授權,任何單位及個人不得轉載、摘編或以其它方式使用上述作品。

2、凡本網注明“來源:xxx(非中國儲能網)”的作品,均轉載與其他媒體,目的在于傳播更多信息,但并不代表中國儲能網贊同其觀點、立場或證實其描述。其他媒體如需轉載,請與稿件來源方聯系,如產生任何版權問題與本網無關。

3、如因作品內容、版權以及引用的圖片(或配圖)內容僅供參考,如有涉及版權問題,可聯系我們直接刪除處理。請在30日內進行。

4、有關作品版權事宜請聯系:13661266197、 郵箱:ly83518@126.com
